溇水水電公司鎖金山電廠順利完成柏順橋電站設備D級檢修
本網訊(陳(chen)云(yun)柏)?為應(ying)對防洪(hong)度汛、迎(ying)峰度夏,提升設備可靠(kao)率,5月(yue)25日,溇水水電公司鎖金山(shan)電廠(chang)利用6個工(gong)作日完成柏(bo)順橋(qiao)電站設備D級檢修。

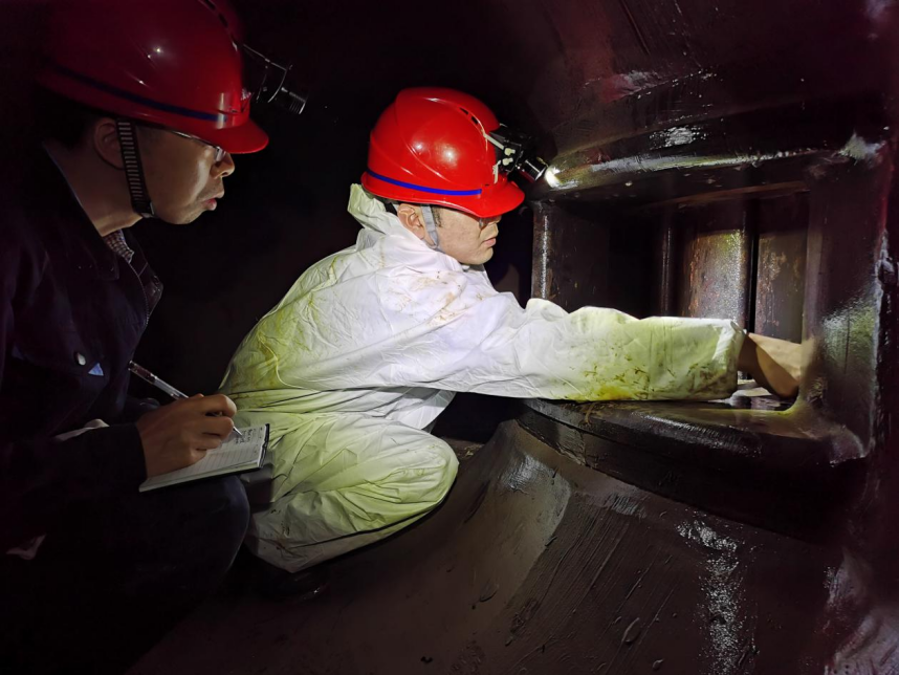

調整導葉間隙(攝影(ying):陳(chen)云柏)
自2021年11月以來,因受江坪河水庫持續高水位運行影響,鎖金山電廠柏順橋站部分D級冬修項目未按期完成。5月16日鎖金山電廠就柏順橋站部分D級冬修未完成項目召開專題會議,會議認為自五月中旬以來,隨著江坪河水庫水位持續回落,加上汛期難得的連續少雨天氣的出現,給柏順橋電站檢修創造了良好的作業條件,決定搶在新一輪降水來臨之前,迅速啟動柏電部分設備D級檢修計劃,計劃檢修工期5月20日至25日共6個工作日,并立即向溇水水電公司領導及修試中心請求給予技術和技能人員支持。
5月19日,由修試中心副主任帶隊的6人工作組抵達電廠,立即組織召開D級檢修協調會,組建由修試中心、電廠13人聯合檢修班組,為了最大程度保證檢修工期,停止雙休,午休時間縮短為一小時。全體參戰人員聞令而動,現場勘查、確定施工方案、辦理工作票有序推進,一場同時間賽跑的攻堅戰悄然打響。接力器行程調整、加工轉輪室進人門密封圈、轉輪檢查、導葉壓緊行程測量、導葉間隙測量等一系列工作緊(jin)鑼密鼓(gu)展開。
5月25日17時30分,隨著最后一張“柏202205SL_01”工作票終結,宣告此次D級檢修工作圓滿收官。本次電廠、修試聯合(he)檢修(xiu)的成功,再一(yi)次生動詮釋了溇水水電公司修試中心急電廠(chang)之所(suo)急、全體參戰人員舍小我為大我的責任(ren)擔(dan)當,為公司的(de)安全生(sheng)產、防汛度汛進一步(bu)夯(hang)實基礎(chu)。
